别搞错,不是所有带压设备都叫压力容器

不少刚管设备的新手,甚至干了好几年的老管理员,都对这个问题模棱两可,一不小心要么过度合规花了冤枉钱,要么漏管挨了大罚单。我刚好在这里把最常见的疑问说清楚。
问:是不是只要密闭带压的设备都算监管范围内的压力容器? 答:还真不是。国内目前按TSG 21-2016《固定式压力容器安全技术监察规程》的标准,得同时满足三个条件才算:工作压力大于等于0.1MPa,容积大于等于25L且内直径大于等于150mm,盛装介质是气体、液化气体或者最高工作温度高于等于标准沸点的液体。 很多工厂里那种巴掌大的小储气罐,容积不够,就不用按压力容器来走监管流程,别自己吓自己瞎花钱,但该做的日常检查也不能少,对吧? 问:新买的压力容器,进厂之后要办什么手续才能开工? 答:别信那些设备厂商说的“买了就能用”,正经流程是:拿到出厂资料之后,先去当地特种设备监管部门办理使用登记,拿到使用登记证之后,找有资质的安装单位安装,验收合格之后才能开工。少一步都不行,别嫌麻烦,真被查到就是停产罚款,犯不上。日常运维最容易踩的三个致命大坑
我干了20年,见过的压力容器事故,九成以上都是运维偷懒踩坑出来的,不是什么不可抗的天灾,全是人祸。给大家列三个最常见的,你对照看看自己厂里有没有:

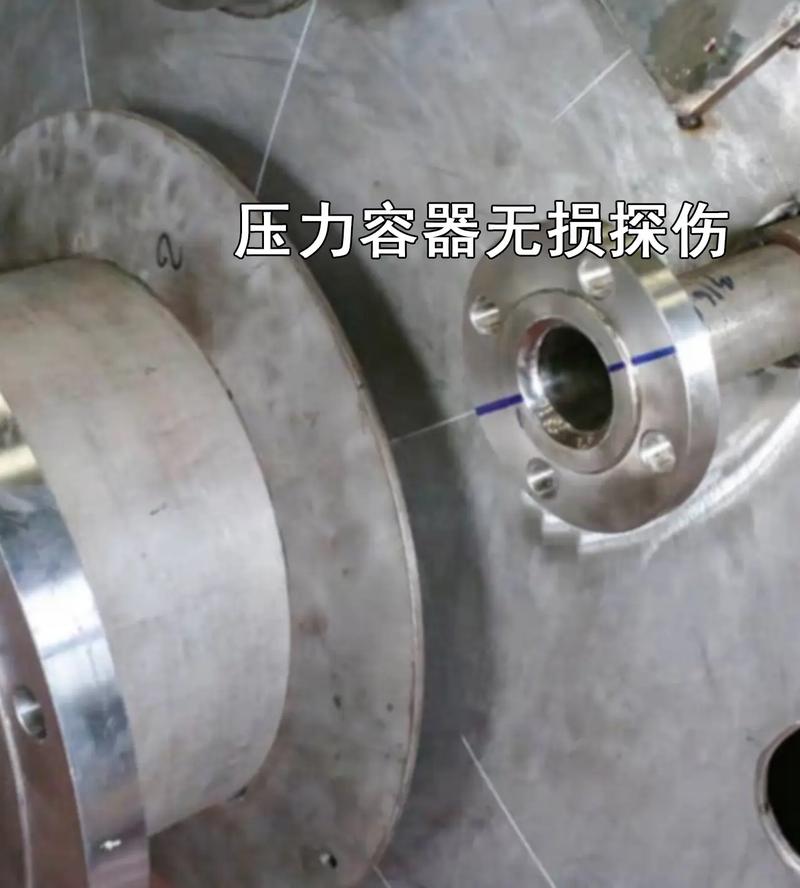

💡 坑一:超期未检,能拖就拖 很多老板算账算得精,几千块的检测费,觉得能省则省,反正设备没漏没裂,凑合用就行。说实话,我前年在苏北见过一个用了12年没检的甲醇反应器,器壁腐蚀得只剩原厚度的三分之一,测厚的时候我们工程师手都抖了,差1毫米就穿了,最后整台设备直接报废,损失三百多万,省了不到一万块检测钱,亏到姥姥家。 ❗ 坑二:腐蚀缺陷糊弄修补 压力容器接触腐蚀性介质是常态,跑冒滴漏也常见,很多工厂就是漏了补焊,锈了抹层防腐漆,根本不测剩余壁厚,也不查有没有内部裂纹。这种修补就是糊窗户纸,风一吹就破,腐蚀还在继续,裂纹一直在长,哪天压力一波动就是爆炸。 ✅ 坑三:安全附件过期不换 安全阀、压力表、爆破片,这些小东西不值钱,却是压力容器最后一道保命防线。很多工厂的安全阀过期五六年都没校,压力表指针早就偏了,真到压力超标的时候,安全阀不跳,谁来救你?几百块的东西,犯得上拿整个厂子赌吗?

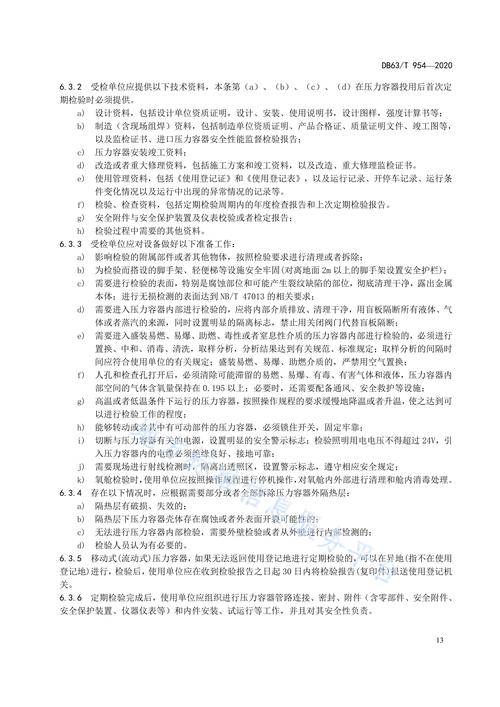

新规范下的压力容器管理,其实没那么复杂

这两年推行的特种设备主体责任要求,压力容器要做日管控、周排查、月调度,很多人一听说就骂,说又是搞形式主义,增加负担。说实话,我一开始也这么觉得,真落地做了才发现,就是把原来零散的工作给你拆解清楚了,没那么多花活。
日管控就是每天让值班的操作工绕着压力容器走一圈,看看压力对不对,有没有漏点,安全附件有没有异常,五分钟就能搞定。周排查就是设备员每周抽半天时间,把所有压力容器查一遍,记好隐患台账,该修的修该换的换。月调度就是每月开个十几分钟的会,总结一下这个月的隐患情况,调整下个月的计划。
真算下来,一个月花在这上面的时间不到大半天,换个心里踏实,难道不值?
还有不少人问我,厂里有几台老压力容器,还是九十年代设计的,标准跟现在不一样,要不要直接换掉?说实话,如果腐蚀余量够,各项参数符合当前生产要求,不用砸钱换整台,找有资质的单位做个合于使用评价,评价合格就能继续用,能省不少钱,但是千万别私自改造,私自降低腐蚀余量,那就是找死。
干我们这行的,越干越胆小。 就是见多了本来能避免的事故,就是因为偷懒、糊弄,最后家破人亡。压力容器这东西,你每天给它多瞅一眼,它就给你安安稳稳干活,你糊弄它,它迟早给你一个记一辈子的教训。
