离散制造工厂生产调度:从拍脑袋到动态排程的踩坑总结

为什么多数中小机械厂的生产调度都在瞎忙

上个月跑东莞三家精密五金加工厂,最大那个老板拍着肚子跟我吐槽,调度室三个人,每天从早忙到晚,还是天天插单、天天赶货。车间堆得半满,客户还天天催着要货。 很多人觉得生产调度不就是排个计划表,安排谁今天做什么?错得离谱。小厂厂长自己兼调度,哪里急往哪里塞,拆东墙补西墙。大厂专门养三四个调度,对着Excel算一天,刚排完版,业务部一个电话过来插急单,全乱了。

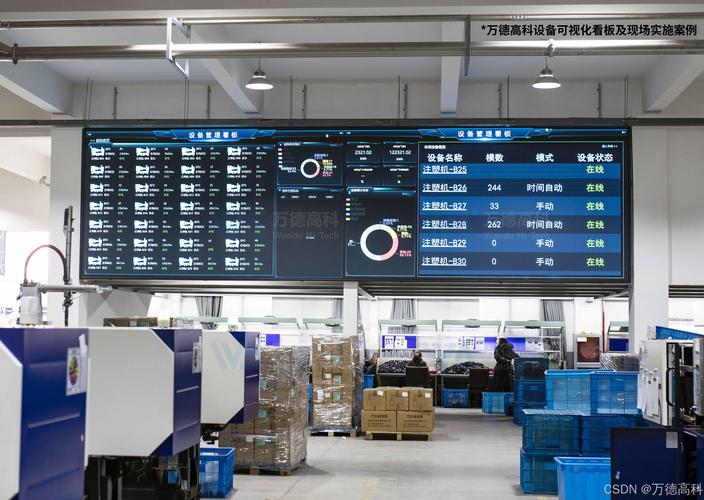

离散机械加工厂车间手工调度看板实拍
离散机械加工厂车间手工调度看板实拍
我跟其中一个调度聊了半天,他说每天80%的时间都在救火,哪里出问题往哪跑,根本没空想怎么优化排程。设备坏了、物料迟了、工人请假,随便一个幺蛾子,整个计划就崩盘。 问:中小型机械厂有没有必要上专门的生产调度系统? 答:这个真得分情况。如果你的工厂月产能不到500单,单批产品工序不超过5道,两三个老调度凭着经验能兜住,那没必要花几十万瞎折腾。但如果你的月订单超过1000,工序经常变,插单改单占比超过30%,那别硬扛了。上一套轻量的调度系统,比多养两个调度一年省下来的钱还多,还没那么多情绪问题。说实话我见过一个厂,四个调度月薪加起来快三万,一年小四十万,不如花二十万上个系统,剩下的钱留着给工人发绩效不好吗?

做好动态生产调度,核心只抓三个关键点

我见过太多做生产的,把调度吹得玄乎,什么各种算法各种模型,其实落地到工厂里,核心就三个事。 ✅ 第一,基础数据准,而且要实时更新 很多工厂排程的时候,设备产能还是一年前填的数。实际现在刀具旧了,工人换了,产能掉了20%你都不知道,排出来的计划能准才怪。别小看这20%,三天下来整条线全延期。 ✅ 第二,优先级按规则走,不是谁喊得凶谁先做 这是绝大多数调度的通病。业务部一打电话说这个客户是大老板的朋友,立马插到最前面,原来排好的计划全打乱,最后十几个单跟着一起延期。算清楚每个订单的违约金、客户权重、交付时间,定好规则就按规则来,别乱改。 ✅ 第三,一定要留缓冲冗余,别把排程卡到分钟 我见过最夸张的调度,把每个工序的时间卡到十分钟,说这样产能最大化。结果一个设备故障半小时,全线炸了。留5%到10%的缓冲时间,看起来浪费了一点产能,实际上应对突发情况的能力翻几倍。

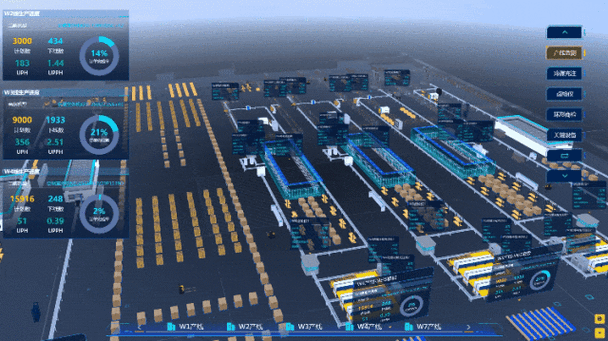

工厂数字化动态生产调度甘特图界面实拍
工厂数字化动态生产调度甘特图界面实拍
问:生产调度里常说的“瓶颈工序调度法”到底怎么落地?听很多人说就是不会用。 答:其实一点都不复杂,说白了就是所有排程围着瓶颈工序转。瓶颈工序停一分钟,整个工厂的产出就少一分钟,所以要想尽办法保证瓶颈工序不闲着。前面的工序提前给瓶颈供料,后面的工序等着瓶颈出活,所有计划跟着瓶颈的节奏走。之前接触一个做汽车零部件的厂,热处理炉是唯一瓶颈,原来调度是有活就往里面塞,经常满炉的时候一堆活等着,空炉的时候又没活进。后来改了规则,所有排程先算热处理炉的负载,提前两天排好进炉出炉时间,没半个月产能直接提了12%。就这么简单,别把它想玄乎了。

生产调度降本增效,最容易被忽略的细节

生产调度降本增效,最容易被忽略的细节
生产调度降本增效,最容易被忽略的细节
很多人一提到升级生产调度,张嘴就是上系统买软件,其实很多基础工作做好了,不用花一分钱就能提效10%以上。 第一个,把常用的换模换线时间标准化。很多工厂换模,快的两个小时,慢的四个小时,调度排程全靠蒙。把每次换模的时间记下来,总结出标准化操作流程,排程的时候就不会差出一两个小时。 第二个,排产前一定要做物料齐套检查。别等设备空出来了,人都到位了,才发现原材料还在供应商仓库路上躺着。设备空转一两个小时,大几千块就没了,这个损失找谁要?很多调度就是懒,省了这十分钟的检查,最后亏几万。 💡 还有一点,别天天改排程。一天改个三五回,车间主任都不知道该干什么活了。固定每天早晚各开十分钟调度会,统一调整一次,中间的突发情况记下来,下班再改,别乱插。 ❗ 最重要的,老调度的经验一定要留下来。很多工厂老调度一退休,新调度上来全乱套,就是没把经验整理成规则。哪个工人做哪种活快,哪个设备最近精度差容易出问题,哪个供应商经常迟个一两天,这些细碎的经验,比系统的算法还管用,一定要记下来。 说实话,我见过太多工厂,设备都是几百万进口的,精度刚度都够,结果生产调度还是十几年前拍脑袋的老法子,好设备发挥不出一半能力,太可惜了。 不过话说回来,生产调度本来就是天天跟各种幺蛾子打交道的活,哪有百分之百完美的计划。把该做的基础工作做足,用好工具,把交付率稳住,就是好调度。
