工厂设备计划维修:别等出故障再救火,我踩过的坑都在这了

干了快二十年设备管理,见过太多工厂把计划维修做成了纸上谈兵,最后赔得底掉。 上个月去东莞一家做新能源汽配的工厂,三十台注塑机开两班倒,老板为了赶订单,把排了三个月的计划维修全推了,觉得停一天损失一万块,小坏小修凑合用就行。结果不到半年,七台机子的核心螺杆因为没做预防性间隙调整,磨出了深沟,换一根螺杆三十万,还等了两周货,直接亏了小两百万。 这不是个案。太多工厂对计划维修的误解,从根上就错了。

为什么很多工厂的计划维修就是一张废纸

无非就是踩了两个常见的大坑。

第一个是一刀切定周期,不管设备实际运行负荷,统一按月修、按季度修。满负荷连转两个月的冲压机到点修,闲得半个月没启动过的备用泵也拉出来拆一遍,纯纯浪费工时。维修师傅累死,生产部门还骂你耽误事。

第二个是只做换件不找根源,紧个螺栓、换个油封就交差,从来不想为什么这台泵的油封三个月就漏,是不是轴的同轴度超了?是不是基础下沉了?这次换完下次还是一样坏,计划维修就变成了定期换件,成本越搞越高,该坏还是坏。

工厂车间设备计划维修日程记录表
工厂车间设备计划维修日程记录表
问:我们厂规模小,没专门的设备管理部门,做计划维修是不是太浪费人力物力了? 答:真说反了,小厂才更要做计划维修。小厂总共没几台设备,哪台核心设备停摆,整个厂都得停工喝西北风。你不用一开始就搞复杂的体系,哪怕每周抽半天时间,给每台核心设备记好运行小时数,跑到预设阈值就停下来做关键部位检查,清理积灰、紧一遍螺栓、测一下温度振动,这就是合格的计划维修,总比等设备炸了再花大钱修划算。 不过话说回来,哪怕是大厂,很多计划维修做不好,也都是一开始没找对方向,上来就搞大而全,最后推不下去。

落地计划维修,核心抓好这三件事

💡 第一件,先给设备分级,别所有设备一个标准
核心生产设备,比如主机生产线、注塑机、冲压中心,直接绑定运行小时数,每跑够一定时长就安排维修,不能按自然日硬卡。辅助设备比如通风机、冷却水泵,坏了不影响主线生产,可以适当延长周期,哪怕坏了再修也亏不了多少。 ✅ 第二件,结合状态数据调整,别拍脑袋定周期
现在大部分工业设备都带振动、温度传感器吧?别让这些数据躺在服务器里落灰。把监测数据和计划维修结合,原本定的一千小时修,如果轴承振动跑到八百小时就超阈值了,那就提前安排,要是跑到一千一振动还稳得很,那就多跑两周再修。既不浪费,也不会漏过隐患。 🔍 第三件,修完必须留台账,迭代维修周期
每次修完,一定要记清楚这次修了什么,换了什么件,磨损情况怎么样,当时的工况是什么样。跑了八百小时就出问题,那下次就把阈值调到七百,跑了一千二还没事,下次就调到一千。做个两三次,你的计划维修周期就完全贴合自己工厂的实际,不会错。

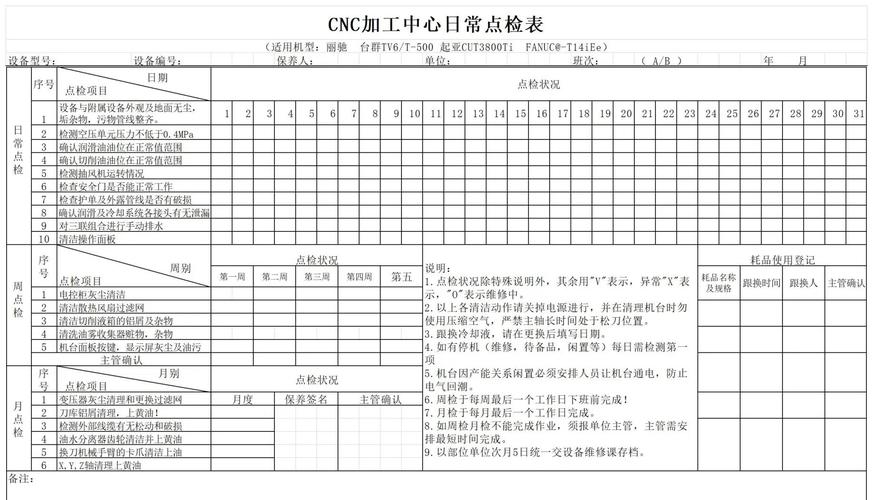

机械加工中心设备计划维修状态检查表
机械加工中心设备计划维修状态检查表
问:现在都在说预测性维修,我们能不能直接跳过计划维修,上预测性维修? 答:别交这个智商税。预测性维修是升级方向,但前提是你有完善的计划维修底子。你连自己设备正常的振动温度是多少都不知道,连个完整的维修台账都没有,投几十万上AI预测系统,最后就是摆在那当参观样品,啥用都没有。计划维修是帮你攒数据、摸规律的基础,基础打不好,再高大上的概念都是空中楼阁。

这些低级错误,我见过不下一百家工厂踩

这些低级错误,我见过不下一百家工厂踩
这些低级错误,我见过不下一百家工厂踩

第一个错,就是把计划维修一推再推。订单忙,停不下来,下个月再说,下个月订单更忙,继续推。推到最后出大故障,一停就是一周十天,亏的钱比你多赶一个月订单赚的还多。我早年在钢铁厂待过,一台轧机的计划维修排了三次都被生产部压下来,最后主轴承烧瓦,停工十天,直接损失快五百万,说起来都是眼泪。

第二个错,就是过度维修。啥都拆,啥都换,本来设备好好的,拆完装回去精度差了,反而出问题。我见过一个厂的加工中心,厂家要求两万小时换主轴轴承,他们一万小时就拆换,原厂装配的动平衡被破坏,换完三个月就振刀,零件合格率掉了十个点,亏得一塌糊涂。说实话,计划维修是防隐患,不是没事拆机器瞎折腾,过犹不及。

第三个错,只修本体不管周边。修电机就只换轴承,不检查皮带张紧度,不测供电电压,不清理散热片的积灰,结果换完轴承三个月又烧了,白花一份工钱一份配件钱。这不是折腾人吗?

计划维修本质不是修,是给你的生产线买了份便宜的保险。钱花在前面,花在没事的时候,比出事了再到处找人救火,成本低太多,风险也小太多。 与其等设备出了大问题拍大腿,不如从这周开始,先给你那几台吃饭的核心设备,排第一份计划维修。
